      河東區北京路公園項目,詳細規劃來了!

      2022/6/15 15:34:14

      來源:河東區住建局

      評論:0

      瀏覽量:2434

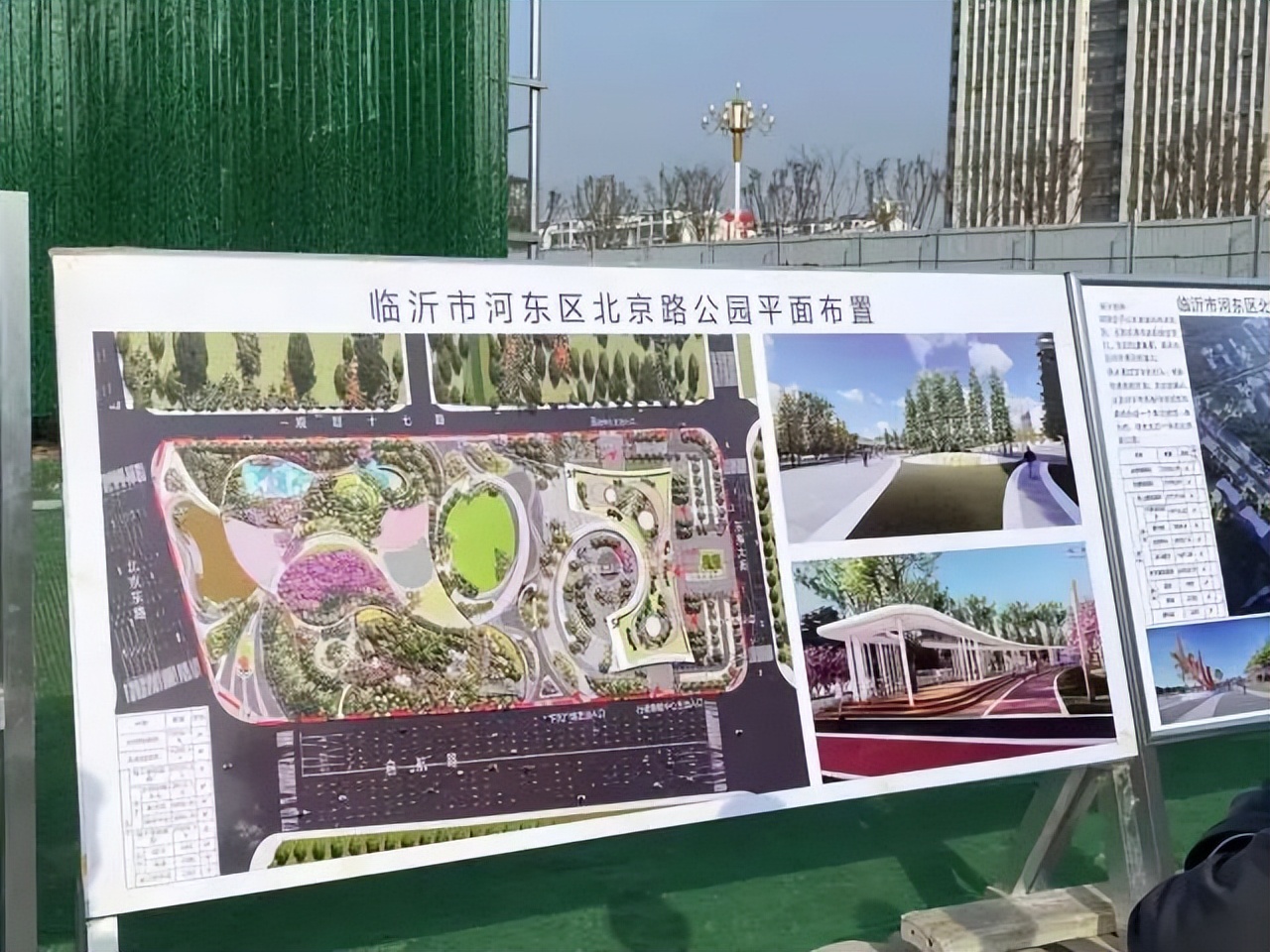

      北京路公園項目規劃

      項目基本情況

      北京路公園項目是臨沂市“十四五規劃”的重點民生項目,并列入《2022年臨沂中心城區基礎設施及重點項目建設計劃》。該項目北至北京東路,南至東夷大街,西至啟航路,東至規劃十七路,總占地面積約113畝,公園部分占地102.31畝,建筑部分占地10.69畝,總建設面積72573.64平方米,其中地上建筑面積26908.6平方米,包括行政審批中心、圖書館、工人文化宮、多功能展廳、地上商業等;地下建筑面積45547.25平方米,包括地下超市及商業配套、1160個地下停車位。項目總投資約5.5億元。

      河東區北京路公園項目,詳細規劃來了!

      項目設計思路

      整個項目的設計靈感以融合地域印象為原則—迂回曲折的沂河、沭河與啟陽機場;為了傳承這種河域印象,整個建筑提取河流的柔性元素,將平面的四周設計成曲線形式;一方面,曲線形式可以以圍合之態迎接人流,讓人有一種歸屬感;另一方面,上升曲線的建筑形式如同正在舞動的河流,湍流不息、奔赴向前。最后,整個建筑在人視角度看有一種緩緩上升的態勢,這種態勢與飛機起飛的線路相吻合,同時也象征著河東人民保持對夢想永不停歇的追逐,共筑中國夢的信心。

      河東區北京路公園項目,詳細規劃來了!

      項目功能分區


      整個公園劃分為如下幾個區:

      1.形象觀賞游覽區,處于整個公園場地的北側,作為主要人流入口,西北角設置公園地標,該區域主要進行四季賞花。

      2.多功能運動區,處于整個公園場地的東北部,可進行籃球、羽毛球、乒乓球、健身等各項運到。

      3.全齡兒童活動場地,處于公園東側,設置沙坑、攀爬、休息、探險洞、傳聲筒、秋千等活動場地。

      4.老年人健身活動區,處于整個公園場地的西北側,可進行老人健身、太極拳、器械健身、棋牌等老年人活動。

      5.林蔭活動休閑區,處于公園西部,打造一片林下休閑生態清涼空間,可進行休閑休憩、小型聚會、親子娛樂等活動。

      6.休閑種植隔離區,處于公園西部,將公園內各功能區與啟航路進行隔離,營造公園安靜氣氛。

      7.活動廣場,處于公園中部偏南,屬于公園向建筑過渡區域,此處可進行廣場舞、親子娛樂、健身、小型聚會等活動。

      項目進展情況


      (一)手續方面

      1、已完成項目可行性研究報告,立項備案;

      2、林業發展中心出具不占林地證明;

      3、文旅局出具文物保護范圍是否重疊的復函;

      4、生態城指揮部出具生態城意見復函;

      5、區自然資源局出具用地預審意見;

      6、區編研分中心出具規劃選址意見書;

      7、征地手續已組卷;

      8、考古方案省文旅廳已批復。

      (二)工程方面

      現場拆遷進度:

      1、西側區域拆遷完成,拆遷建筑垃圾已外運,地表渣土已聚堆,等待外運,房屋基礎未破除;

      2、村委、老年房區域基本拆除完成,老年房剩余一戶未拆除,建筑垃圾外運約10%,地面硬化及房屋建筑未破除;

      3、變電所尚未拆除。

      項目進展情況:

      1、臨時辦公區已施工完成,投入使用;

      2、箱變已完成,已正式供電;

      3、地勘已施工完成;

      4、公園方案已確定,綠化鋪裝施工圖設計完成,地下車庫施工圖設計完成;

      5、土壤分析作業單位進行現場勘察。

      工作重點及下步推進計劃


      1、督促拆遷盡快進行建筑垃圾外運,破除硬化地面及房屋基礎,以便施工單位進場進行表層土清理,為考古單位進行施工創造條件。

      2、加快施工圖設計及圖審工作,盡快完成控制價編制、招標等工作。


      提示:本網部分文章內容轉載于網絡,轉載之目的在于傳遞更多信息,服務廣大人民為初衷,并不代表本網贊同其觀點和對其真實性負責!如圖片、文字及視頻有侵犯您的權益請聯系右下角本站客服,我們將在第一時間刪除,感謝您的關注與支持!

      精選評論
      還沒有人評論此條信息!
      寫評論:
      驗證碼:
      點擊更換圖片
      看不清?換一張
      0539-8828336
      • Q Q: 2100968408
      • 微信: vxb2016
      微信公眾號
      微信小程序
      Copyright © 2025 “臨沂信息網”版權所有  |  ICP證:魯ICP備15001695號 | 魯公網安備37131202371328號  |  技術支持:臨沂信息網  |
      網頁內的所有信息均為用戶自由發布,交易時請注意識別信息的虛假,交易風險自負!網站內容如有侵犯您權益請聯系我們刪除,舉報信息、刪除信息聯系客服

      一直用心在做
